مدت زمان ساخت ساختمان

امروز
9 دقیقه زمان مطالعه
دانشنامه
مدت زمان ساخت ساختمان

یکی از چالش‌های بزرگ کارفرمایان و مهندسان در پروژه‌های ساختمانی، برآورد دقیق مدت زمان ساخت ساختمان است. هرگونه تأخیر در روند ساخت‌وساز می‌تواند مشکلات زیادی را برای کارفرمایان ایجاد کند. بنابراین، برنامه‌ریزی دقیق و جامع برای تمامی مراحل پروژه، از جمله دریافت مجوزهای قانونی یا تأمین و هماهنگی مصالح، امری ضروری است. علاوه بر این، مهندسان باید به پیش‌بینی چالش‌هایی که ممکن است در مسیر پروژه پیش آید، توجه داشته باشند. شناسایی و مدیریت این چالش‌ها می‌تواند از تأخیرات غیرمنتظره جلوگیری کند و موجب بهره‌وری بهتر زمان و منابع شود. در این مقاله، به مدت زمان ساخت ساختمان‌های مختلف خواهیم پرداخت و مراحل مختلف آن را تا تکمیل نهایی بررسی خواهیم کرد.

مدت زمان ساخت ساختمان چقدر است؟

مدت زمان ساخت یک ساختمان می‌تواند بسته به ویژگی‌ها و شرایط پروژه متفاوت باشد. برای مثال، زمان ساخت پروژه‌ کوچک مانند یک خانه ویلایی یا دوبلکس معمولاً بین ۸ تا ۱۴ ماه طول می‌کشد. در حالی که برای پروژه‌های بزرگ‌تر مانند ساختمان‌های چندطبقه با ۵ یا ۱۰ طبقه، این مدت زمان می‌تواند به دو یا حتی سه سال برسد. همچنین، عواملی همچون تغییرات قیمت روز میلگرد یا قیمت آهن و شرایط خاص بازار می‌توانند به طور قابل توجهی زمان و هزینه پروژه را تحت تأثیر قرار دهند.

مهم‌ترین نکته این است که نمی‌توان یک زمان مشخص برای همه پروژه‌ها تعیین کرد، چرا که هر پروژه ویژگی‌های خاص خود را دارد که بر مدت زمان ساخت تأثیر می‌گذارد. مراحل اصلی ساخت یک ساختمان شامل موارد زیر است که می‌تواند برای تخمین مدت زمان ساخت سازه به شما کمک کند:

  • طراحی و اخذ مجوزها (۲ تا ۶ ماه)
  • گودبرداری و فونداسیون (۱ تا ۳ ماه)
  • اسکلت‌سازی (۳ تا ۹ ماه، بسته به نوع سازه)
  • دیوارچینی و نصب سقف‌ها (۲ تا ۴ ماه)
  • تاسیسات مکانیکی و برقی (۳ تا ۶ ماه)
  • نازک‌کاری و تکمیل پروژه (۴ تا ۸ ماه)
مدت زمان ساخت ساختمان چقدر است؟

چه عواملی بر زمان ساخت ساختمان موثر هستند؟

مدت زمان ساخت ساختمان تحت تأثیر مجموعه‌ای از عوامل مختلف قرار دارد که هرکدام می‌توانند به طور مستقیم یا غیرمستقیم بر سرعت پروژه تأثیر بگذارند. این عوامل می‌توانند به‌صورت مستقل یا در تعامل با یکدیگر باعث افزایش یا کاهش مدت زمان ساخت شوند. در ادامه به معرفی مهم‌ترین عوامل تاثیرگذار بر زمان ساخت ساختمان می‌پردازیم.

تعداد طبقات ساختمان

یکی از عوامل اساسی در تعیین مدت زمان ساخت، تعداد طبقات ساختمان است. به طور کلی، هرچه تعداد طبقات بیشتر باشد، نیاز به زیرساخت‌های بیشتری مانند تأسیسات، مصالح و نیروی انسانی برای ساخت هر طبقه وجود دارد. به همین دلیل، ساخت ساختمان‌های بلندتر معمولاً زمان بیشتری نسبت به ساختمان‌های یک‌طبقه یا کم‌طبقه می‌برد.

عوامل موثر بر زمان ساخت ساختمان- تعداد طبقات ساختمان

بودجه و مدیریت پروژه

تأمین مالی و مدیریت پروژه، نقش مهمی در تسریع یا کندی روند ساخت ایفا می‌کند. پروژه‌هایی که منابع مالی کافی دارند، قادر به تأمین مصالح با کیفیت بالا، استخدام نیروی کار متخصص و استفاده از تجهیزات پیشرفته‌تر هستند. همچنین، مدیریت مؤثر پروژه می‌تواند با برنامه‌ریزی دقیق و هماهنگی درست میان تیم‌ها، زمان ساخت را به طور قابل توجهی کاهش دهد. از سوی دیگر، کمبود بودجه یا ضعف در مدیریت پروژه می‌تواند باعث تأخیرهای طولانی در روند ساخت شود.

نوع سازه (فلزی، بتنی، سنتی یا پیش‌ ساخته)

نوع سازه انتخابی تأثیر مستقیمی بر مدت زمان ساخت یک ساختمان دارد. هر نوع سازه ویژگی‌های خاص خود را دارد که می‌تواند روند پروژه را تسریع یا کند کند. در این بخش، به تفاوت‌های هر نوع سازه و زمان اجرای آن‌ها پرداخته می‌شود.

  • سازه بتنی: ساختمان‌های بتنی به مراحل مختلفی از جمله قالب‌بندی، بتن‌ریزی و زمان‌گیری بتن نیاز دارند که این فرآیندها معمولاً زمان بیشتری را برای اجرا می‌طلبند. این نوع سازه از مقاومت بالا و دوام طولانی برخوردار است، اما به دلیل فرآیندهای ساخت پیچیده‌تر، مدت زمان بیشتری برای ساخت نیاز دارد.
  • سازه فلزی: سازه‌های فلزی به دلیل استفاده از قطعات آماده و سرعت بالای نصب، معمولاً زمان ساخت کمتری دارند. اما باید توجه داشت که هزینه‌های ساخت آن‌ها تحت تأثیر نوسانات قیمت آهن و به ویژه قیمت تیرآهن امروز قرار دارد.
  • سازه سنتی: این نوع سازه‌ها که بیشتر در مناطق روستایی و کم‌جمعیت استفاده می‌شوند، معمولاً فرآیند ساخت سریعتری دارند. اما باید توجه داشت که این نوع سازه‌ها در برابر بلایای طبیعی مانند زلزله و شرایط سخت آب‌وهوایی مقاومت کمتری دارند و برای پروژه‌های بزرگ و بلندمدت توصیه نمی‌شوند.
  • سازه پیش‌ساخته: سازه‌های پیش‌ساخته یکی از بهترین گزینه‌ها برای پروژه‌هایی هستند که نیاز به ساخت سریع دارند. در این نوع سازه‌ها، قطعات به‌طور پیش‌ساخته در کارخانه تولید شده و در محل پروژه نصب می‌شوند. این روش باعث کاهش زمان ساخت می‌شود و در عین حال هزینه‌های نیروی کار و استفاده از مصالح را نیز کاهش می‌دهد.

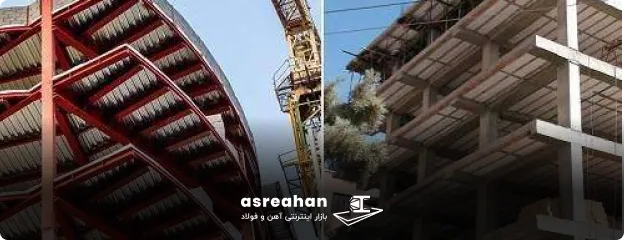

عوامل موثر بر زمان ساخت ساختمان- نوع سازه (فلزی، بتنی، سنتی یا پیش‌ ساخته)

شرایط اقلیمی و جغرافیایی

شرایط جغرافیایی و آب‌وهوایی یکی از عواملی است که در بسیاری از پروژه‌های ساختمانی نادیده گرفته می‌شود، اما می‌تواند تأثیرات بزرگی بر مدت زمان ساخت داشته باشد. در مناطق سردسیر، به ویژه در فصل زمستان، برخی عملیات مانند بتن‌ریزی و گچ‌کاری به‌سختی انجام می‌شود، که این خود می‌تواند موجب تأخیر در پیشرفت پروژه گردد. به‌طور مشابه، در مناطق بارانی یا مرطوب، خاک‌برداری و اجرای فونداسیون به‌دلیل رطوبت زیاد و شرایط لغزندگی زمین می‌تواند با مشکلاتی روبه‌رو شود.

از این رو، زمان‌بندی دقیق پروژه متناسب با شرایط آب‌وهوایی منطقه امری ضروری است. برای مثال، فصل بهار و تابستان معمولاً بهترین زمان برای شروع بسیاری از پروژه‌های ساختمانی است، زیرا در این فصول، شرایط آب‌وهوایی به‌طور معمول مساعدتر است. انتخاب زمان مناسب برای شروع پروژه، با در نظر گرفتن شرایط اقلیمی و جغرافیایی، نقش حیاتی در کاهش تأخیرها و مشکلات احتمالی ایفا می‌کند.

مدت زمان ساخت ساختمان های یک تا هفت طبقه

مدت زمان ساخت ساختمان‌های یک تا هفت طبقه به عوامل مختلفی بستگی دارد که باعث می‌شود زمان ساخت از پروژه‌ای به پروژه دیگر متفاوت باشد. با افزایش تعداد طبقات، فرآیندهای پیچیده‌تری مانند اجرای اسکلت‌ فلزی یا بتنی، بتن‌ریزی، نصب سیستم‌های تأسیساتی و دیوارچینی، نیاز به زمان بیشتری دارند. به طور معمول، ساختمان‌های یک طبقه یا ویلایی سریع‌تر تکمیل می‌شوند چرا که عملیات پیچیده‌تری در آن‌ها وجود ندارد. از سوی دیگر، ساختمان‌های بالای پنج طبقه به دلیل نیاز به نیروی کار بیشتر، مصالح سنگین‌تر و مدیریت دقیق‌تر، زمان ساخت بیشتری می‌طلبند. علاوه بر این، عواملی مانند شرایط جوی، انتخاب نوع سازه (بتنی یا فلزی)، دسترسی به مصالح و نحوه مدیریت منابع و بودجه در تعیین مدت زمان ساخت نقش اساسی دارند. در این بخش، به تفکیک مدت زمان ساخت ساختمان‌های یک تا هفت طبقه را بررسی خواهیم کرد.

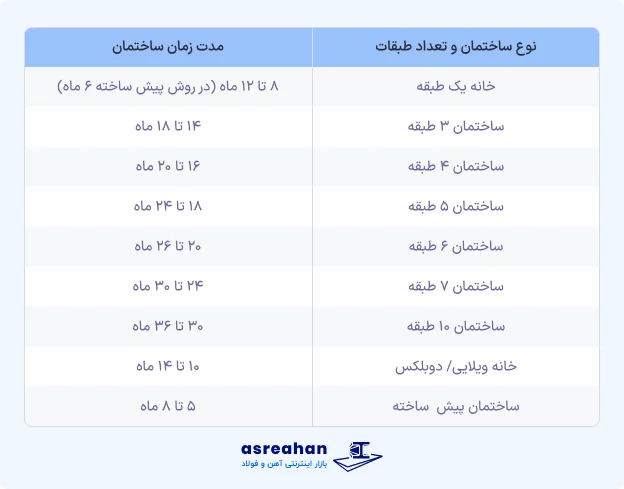

مدت زمان ساخت ساختمان های یک تا هفت طبقه

مدت زمان ساخت خانه یک طبقه

ساخت خانه یک طبقه معمولاً به عنوان یکی از ساده‌ترین و سریع‌ترین انواع پروژه‌های ساختمانی است. به طور معمول، مدت زمان ساخت خانه یک طبقه بین ۸ تا ۱۲ ماه طول می‌کشد. این مدت زمان شامل مراحل مختلفی از جمله گودبرداری، اجرای فونداسیون، اسکلت‌سازی، دیوارچینی، نصب تأسیسات و نهایتاً نازک‌کاری می‌شود. در صورتی که از روش‌های مدرن مانند سازه‌های پیش‌ساخته استفاده شود، این زمان می‌تواند به حدود ۶ ماه کاهش یابد.

در میان خانه‌های یک طبقه، خانه‌های ویلایی به دلیل طراحی ساده‌تر و تعداد واحدهای محدود معمولاً در مدت ۱۰ تا ۱۴ ماه به اتمام می‌رسند. در صورتی که طراحی خاصی مانند استخر، روف‌گاردن یا نماهای لوکس در نظر گرفته شود، این مدت زمان کمی افزایش می‌یابد. همچنین، خانه‌های دوبلکس که با وجود مساحت بیشتر، از نظر ساخت سریع‌تر از ساختمان‌های چند طبقه هستند، معمولاً در همان بازه زمانی مشابه خانه‌های ویلایی ساخته می‌شوند. بنابراین، خانه‌های ویلایی و دوبلکس علاوه بر زیبایی و راحتی، به دلیل مدت زمان ساخت کمتر، گزینه‌های مناسبی برای کسانی هستند که می‌خواهند پروژه‌های خود را در کمترین زمان به مرحله بهره‌برداری برسانند.

مدت زمان ساخت ساختمان ۳ طبقه

مدت زمان ساخت یک ساختمان سه‌طبقه معمولاً بین ۱۴ تا ۱۸ ماه به طول می‌انجامد، اما این مدت زمان بسته به چندین عامل می‌تواند متغیر باشد. از آنجا که ساختمان‌های سه‌طبقه مراحل اجرایی بیشتری نسبت به ساختمان‌های یک‌طبقه دارند، عملیات‌های اجرایی مانند اسکلت‌سازی، بتن‌ریزی، نصب تیرآهن و تأسیسات مکانیکی و برقی به زمان بیشتری نیاز دارند.

در این مرحله، علاوه بر مسائل فنی، رعایت مقررات و دریافت مجوزهای شهرداری نیز برای ساختمان‌های چندطبقه سخت‌تر است و ممکن است در روند کار تأخیر ایجاد کند. بنابراین، داشتن یک تیم مدیریت پروژه ماهر و برنامه‌ریزی دقیق برای تأمین مصالح و هماهنگی بین بخش‌های مختلف پروژه بسیار ضروری است. هر گونه تأخیر در این زمینه‌ها می‌تواند باعث افزایش زمان ساخت و افزایش هزینه‌ها شود.

مدت زمان ساخت ساختمان ۴ طبقه

ساخت یک ساختمان چهار طبقه معمولاً به ۱۶ تا ۲۰ ماه زمان نیاز دارد. در ساختمان‌های چهار طبقه، حجم کارهای مربوط به تأسیسات، اسکلت و سقف‌گذاری بیشتر است و سیستم‌های تأسیساتی پیچیده‌تری نسبت به ساختمان‌های سه‌طبقه دارند، که همین موضوع می‌تواند به طور مستقیم مدت زمان ساخت را طولانی‌تر کند.

اگر اسکلت فلزی برای ساختمان انتخاب شود، معمولاً زمان ساخت کاهش می‌یابد، زیرا نصب اسکلت فلزی سریع‌تر از اسکلت بتنی است. در مقابل، استفاده از اسکلت بتنی ممکن است موجب افزایش زمان ساخت شود.

مدت زمان ساخت ساختمان ۵ طبقه

مدت زمان ساخت یک ساختمان پنج‌طبقه معمولاً بین ۱۸ تا ۲۴ ماه به طول می‌انجامد. در این پروژه‌ها، مدیریت دقیق بودجه و زمان اهمیت ویژه‌ای دارد زیرا حجم عملیات و هزینه‌ها به‌طور قابل توجهی افزایش می‌یابد. یکی از چالش‌های اصلی در این نوع ساختمان‌ها، تأمین به‌موقع مصالح و هماهنگی بین مراحل مختلف ساخت است. در صورتی که مدیریت پروژه به درستی انجام نشود یا تأمین مصالح با تأخیر روبه‌رو شود، مدت زمان ساخت می‌تواند به بیش از ۲۶ ماه نیز برسد. این نکته برای پروژه‌های مشابه مانند ویلاهایی با پنج طبقه نیز صادق است.

مدت زمان ساخت ساختمان ۶ طبقه

مدت زمان ساخت یک ساختمان ۶ طبقه به‌طور معمول بین ۲۰ تا ۲۶ ماه متغیر است. در این پروژه‌ها، علاوه بر پیچیدگی‌های اسکلت و تأسیسات، هماهنگی‌های قانونی و مسائل ایمنی نیز پیچیده‌تر می‌شود. به‌کارگیری فناوری‌های نوین مانند قالب‌های تونلی یا سازه‌های پیش‌ساخته می‌تواند زمان ساخت را به‌طور چشمگیری کاهش دهد. با این حال، اگر مشکلات مالی یا مدیریتی در پروژه پیش بیاید، زمان ساخت ممکن است به بیش از ۲۸ ماه نیز برسد.

مدت زمان ساخت ساختمان ۷ طبقه

ساخت ساختمان‌های هفت‌طبقه از جمله پروژه‌های پیچیده و زمان‌بر محسوب می‌شوند. مدت زمان ساخت این نوع ساختمان‌ها معمولاً بین ۲۴ تا ۳۰ ماه متغیر است. این پروژه‌ها به دلیل ابعاد بزرگتر و نیاز به برنامه‌ریزی دقیق‌تر، تیم اجرایی با تجربه و تخصیص منابع مالی پایدار، به دقت بیشتری در اجرا نیاز دارند. علاوه بر این، تأسیسات پیچیده‌تری مانند آسانسورهای متعدد، سیستم‌های اطفای حریق و تأسیسات مرکزی گسترده معمولاً در این ساختمان‌ها وجود دارد که فرآیند ساخت را طولانی‌تر می‌کند. اگرچه مدیریت پروژه به‌صورت کارآمد می‌تواند زمان ساخت را کاهش دهد، اما ناتوانی در هماهنگی و مدیریت منابع می‌تواند به تأخیرات قابل توجهی منجر شود و روند پروژه را چندین ماه به تعویق اندازد.

مدت زمان ساخت ساختمان ۱۰ طبقه

مدت زمان ساخت ساختمان ۱۰ طبقه معمولاً بیشتر است و معمولاً بین ۲۴ تا ۳۶ ماه به طول می‌انجامد. این پروژه‌ها به دلیل پیچیدگی‌های ساختاری و فنی، شامل استفاده از تجهیزات پیشرفته مانند تاورکرین‌ها و ماشین‌آلات سنگین، نیاز به هماهنگی دقیق با سازمان‌های شهری و رعایت استانداردهای ایمنی دارند. علاوه بر این، تأمین مالی مستمر و مدیریت بودجه به‌طور مؤثر از اهمیت بالایی برخوردار است؛ چرا که هر گونه وقفه در تأمین مالی می‌تواند باعث توقف پروژه به مدت طولانی شود. از این رو، ساختمان‌های ۱۰ طبقه نیازمند برنامه‌ریزی جامع، تیم‌های اجرایی با تجربه و منابع مالی پایدار هستند تا پروژه با موفقیت و در زمان مقرر به پایان برسد.

روش‌های کاربردی برای کاهش مدت زمان ساخت ساختمان

برای کاهش مدت زمان ساخت ساختمان، به برخی نکات کلیدی می‌پردازیم که می‌توانند تأثیر زیادی در تسریع پروژه‌های ساختمانی داشته باشند:

  • استفاده از سازه‌های پیش‌ساخته: استفاده از مصالح پیش‌ساخته مانند دیوارها، سقف‌ها، ستون‌ها و پل‌ها می‌تواند زمان ساخت را به طور چشمگیری کاهش دهد. این قطعات از قبل در کارخانه‌ها تولید می‌شوند و پس از حمل به محل ساخت، تنها نیاز به نصب دارند، که این امر باعث تسریع در روند ساخت و ساز می‌شود.
  • مدیریت و برنامه‌ریزی دقیق پروژه: یکی از عوامل حیاتی در کاهش زمان ساخت، برنامه‌ریزی و مدیریت صحیح پروژه است. تنظیم زمان‌بندی دقیق برای هر مرحله از پروژه، تخصیص منابع به موقع و پیش‌بینی مشکلات احتمالی می‌تواند از تأخیرات جلوگیری کند و مراحل پروژه را همگام با برنامه پیش ببرد.
  • استفاده از نیروی کار ماهر: کارگران ماهر و متخصص می‌توانند با سرعت و دقت بالاتری کار کنند. این امر در کاهش زمان ساخت تأثیرگذار است و باعث بالا رفتن کیفیت و دقت در اجرای پروژه نیز می‌شود.
  • تأمین به‌موقع مصالح ساختمانی: یکی از مشکلات رایج در پروژه‌های ساختمانی، تأخیر در تأمین مصالح است. این تأخیر می‌تواند باعث وقفه در مراحل مختلف پروژه شود.
روش‌های کاربردی برای کاهش مدت زمان ساخت ساختمان

جمع‌بندی

مدت زمان ساخت ساختمان به دلیل تأثیر عوامل مختلفی مانند نوع سازه، تعداد طبقات، شرایط جغرافیایی و نحوه مدیریت پروژه، می‌تواند متغیر باشد. اگرچه مدت زمان ساخت دقیقاً ثابت نیست، آگاهی از زمان تقریبی آن به افراد کمک می‌کند تا برای پروژه‌های خود برنامه‌ریزی بهتری انجام دهند. برای مثال، ساخت یک خانه یک طبقه ممکن است کمتر از یک سال طول بکشد، در حالی که ساخت یک ساختمان ۱۰ طبقه معمولاً به بیش از ۳۰ ماه زمان نیاز دارد. با این حال، استفاده از روش‌های مدرن مانند سازه‌های پیش‌ساخته، مدیریت پروژه بهینه، بهره‌گیری از نیروی کار ماهر و تأمین به‌موقع مصالح می‌تواند زمان ساخت را به میزان قابل توجهی کاهش دهد.
